巴西伊泰普±600kV直流改造二期工程顺利投运

2026-9-4 来源:公司新闻

当地时间2026年9月4日,由公司承建的巴西伊泰普水电站士600千伏直流送出复兴改造BP1项目一次性送电成功。项目作为伊泰普全站系统性改造的二期工程,不仅巩固了我国首个海外换流阀改造项目的阶段性成果,也实现了公司阀冷系统在海外直流改造工程中的首次规模化应用,为后续三期工程落地夯实技术与工程实践基础。

伊泰普直流输电工程建成于20世纪80年代,线路全长约800公里,输送容量6300MW,是全球超高压大容量直流输电的标杆工程。本次全站升级改造,是电站投运四十余年来首次大规模技术革新,整体分三期推进实施。2024年12月,一期单阀厅改造成功投运,验证了“外支撑+内悬吊”创新阀塔结构、跨代控保系统适配等核心技术方案的可行性;二期工程在此基础上,完成双极其余阀厅换流阀、阀控系统、直流控保、互感器及阀冷系统的全面换新,改造范围更广。

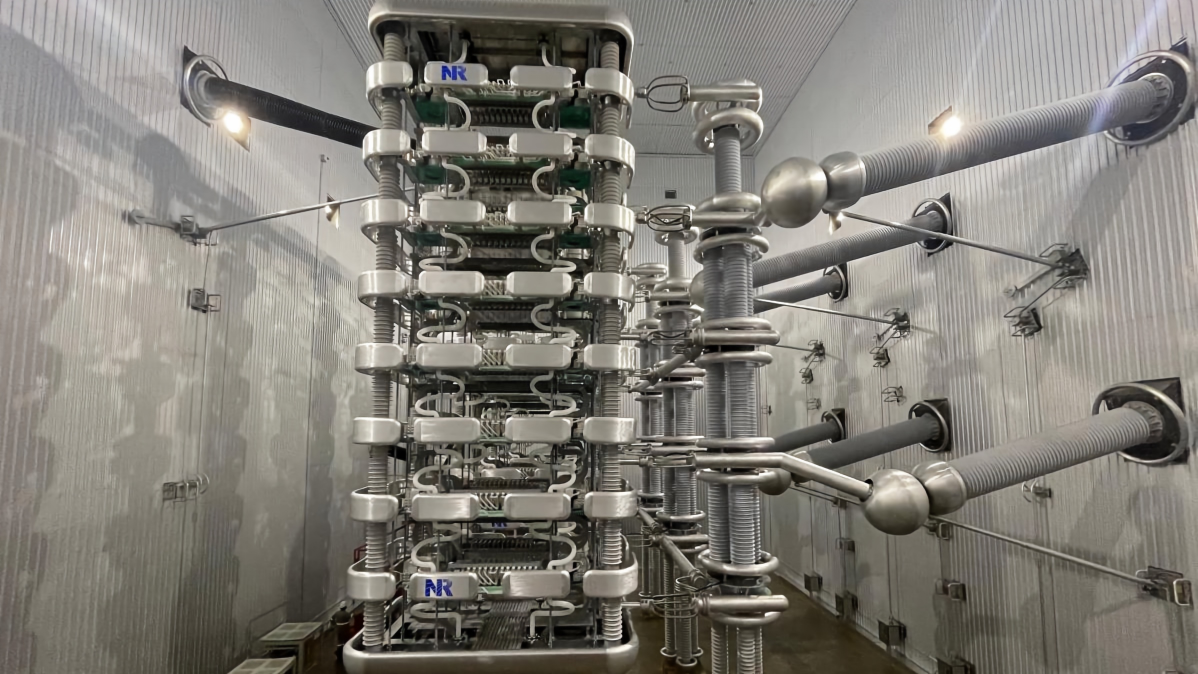

阀塔

相较于一期试点工程,二期改造工况更为复杂,需同步组织送端伊瓜苏、受端伊比乌纳两座换流站多工作面并行施工。电站历经四十年运行,原始图纸资料缺失,新旧设备接口逻辑盘根错节,跨代时序匹配以及信号交互等技术难题进一步凸显。项目团队复用一期成熟技术积淀,迭代优化“外支撑+内悬吊”立式阀塔,精准适配老旧阀厅空间限制;此外,对与换流阀配套的阀冷系统进行了海外工况定制化设计、管路布局与密封检漏等重要工艺攻关,顺利实现该产品在海外换流阀改造项目的首次落地应用。

在完成大功率调试双回一线路试运行之际,巴方业主及管理团队对工程建设成效给予高度评价,充分肯定公司换流阀、阀控、阀冷成套设备运行稳定、运维便捷,定制化改造方案高度契合伊泰普电站现场工况。


项目团队

三年来,扎根南美一线的公司技术人员,全面承担换流阀、阀冷、直流控保、互感器等核心设备的安装调试工作。面对中外施工班组之间语言隔阂、作业习惯、专业认知差异,团队摒弃单一口头交底,采用实操演示、现场带教的方式完成阀塔吊装协同作业;针对阀冷管路对接、水压试验,互感器就位定位、接线采样校验等关键工序,逐项复核工艺标准,严控安装精度,为设备长期稳定运行奠定基础。

道阻且长,行则将至。伊泰普直流改造工程是共建“一带一路”框架下中巴能源合作的生动实践。从换流阀本体到阀冷成套装备的技术出海,从工程方案定制化研发到现场中外团队协同共建,项目以实打实的工程成果,推动中国特高压直流技术、标准与装备扎根南美大地。随着三期工程稳步推进,双方能源领域的交流协作将持续深化,以电力为纽带,共绘丝路能源互通、互利共赢的崭新篇章。
